钢板桩施工方案

钢板桩施工方案

1.方案和备选方案主要有两种;钢套箱方案;钢板桩围堰方案。经比较钢套箱方案材料投入多,工序复杂,钢板桩围堰方案能够迅速展开施工,速度快,周期短,且支护材料可回收利用,经济性较钢套箱方案好,只是必须加强止水措施,所以选用钢板桩围堰方案。

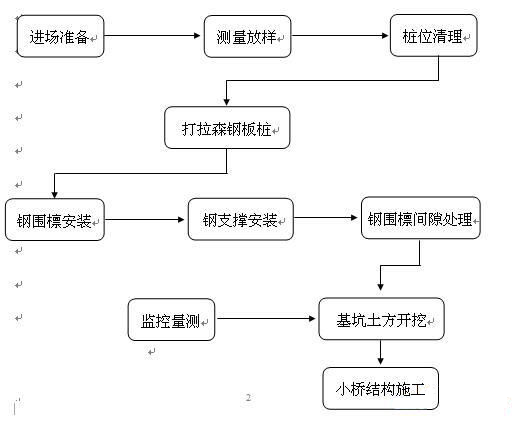

2.总体方案大桥主墩深水基础采用钢板桩围堰进行支护施工,钢板桩采用拉森IV型钢板桩,长18m,钢板桩围堰范围15.9m*20.5m,比承台周边尺寸大1.5m,钢板桩周围咬合紧密,有止水措施。围堰内侧四周围采用双层工钢分上、中、下三层以围堰形式支护,顶层采用2140工学钢,底下俩层采用2150工字钢,中间纵向支承采用外径300mm壁厚10mm圆钢管,按一定间距布置,四角采用工字钢2130斜撑。为增强工钢檀抗弯强度,在每根钢管俩段用2130型工钢作为斜撑加强。承台底面位于河床以上,围堰基底先用片石回填50cm,然后回填砂找平,基底采用C30混凝土封底,封底厚度50cm。抽水采用4台大功率抽水机,分层抽水,分层支护,周围50cm以内社水渠、积水坑。承台施工分三次浇筑,按大体积砼考虑,钢板桩围堰内支撑同样分三次拆除。钢板桩施工采用一艘25t浮吊实施插打及拔除。
